核电工程“一体化六维度设计共同体”管理体系构建与实施
发布时间:2026-04-16

  践行“六大控制七个零”和“充分准备、一丝不苟、万无一失、一次成功”的工程建设全过程精细化管理理念,落实“标准化、集约化、一体化、契约化”基本管理原则。

  聚焦经验反馈,凝练良好实践,建立知识管理机制,助推全产业链工程建设管理能力协同进阶,久久为功打造中核集团新时代卓越工程项目管理模式。

  文章精选于中核集团《工程管理双月观察》

  投稿邮箱 wuchenghao@cnncnit.cn

  徐大堡1、2号机组承载着中核集团自主掌握CAP1000技术内涵的重要使命,同时面临着时间、资源和环境的内外部多重挑战。中核辽宁核电有限公司以中核集团“六大控制七个零”标杆模式为指引,组织各参建方,从思想理念上提升整体认识,从行动实践上增强协同能力,以管理、技术双协同为抓手,构建“一体化六维度设计共同体”管理体系,有效应对徐大堡1、2号机组建设难题。

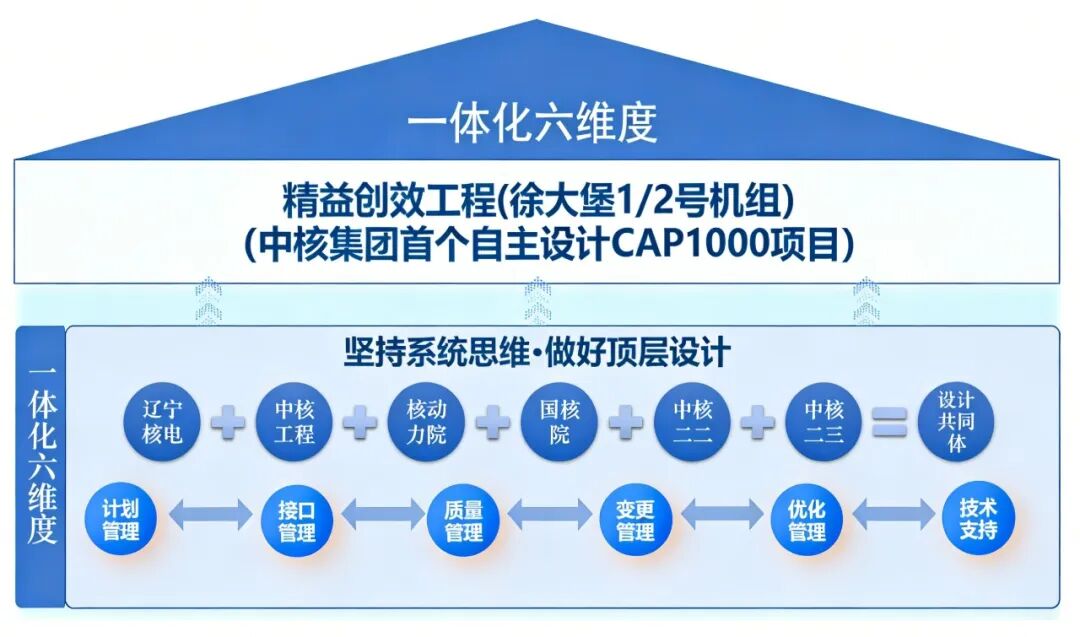

“一体化六维度设计共同体”顶层设计图

  良好实践

  辽宁核电针对项目时间紧、资源少、冬期长的多重挑战,发挥协同优势,为实现质量、计划、接口、变更、优化、技术支持六维度全面控制,联合各参建单位,建立一体化六维度设计共同体,从设计输入端(计划、接口、优化)到设计输出端(文件出版、变更)以及技术支持方面,整体提升设计质量和服务,突破徐大堡CAP1000项目“首堆设计困境”。

  1.打造图纸全流程管理体系,落实计划精准管控

  由辽宁核电牵头,依托共同体平台,开展全生命周期图纸分析,覆盖工程总承包(EPC)全链条。通过数字化工具构建“图纸需求—供给”动态模型,根据施工逻辑,分解核岛、常规岛、辅助系统(BOP)图纸需求,形成全周期图纸清单,精准定位核心缺口图纸。

  结合一体化三级进度计划,编制设备提资需求清单,设立设备提资预警通报制度,对滞后超过30天的物资供应商启动高层督办,同时设计单位派驻工程师至设备厂协同确认接口数据。实施三维模型综合检测,建立专项计划,通过模型碰撞检测消缺;同时建立变更联锁机制,检测消缺同步触发设计变更发布,平台自动推送影响文件清单。

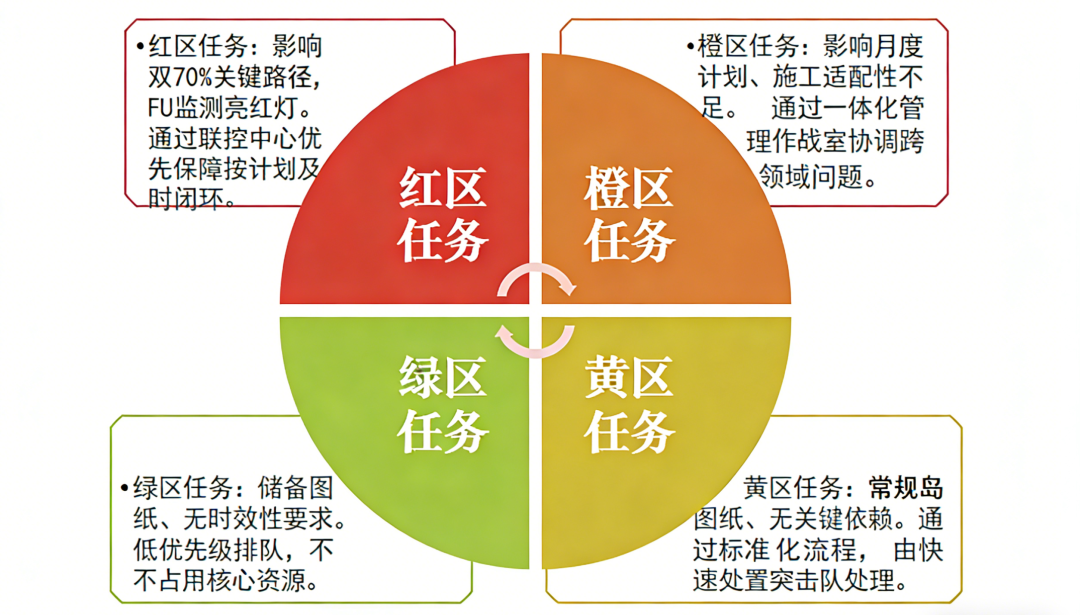

  通过沙盘推演,实现设计资源的动态优化配置,破解“忙闲不均、响应滞后”的痛点,并针对不同任务等级进行相应处理,支撑图纸计划高效推进。核心目标包括三个方面:一是需求前瞻预判,提前3个月预测资源缺口,规避突击性调度;二是路径科学决策,基于三维模型模拟推演,选择最优方案;三是效能量化提升,图纸出版周期压缩30%,资源利用率均衡至85%以上。

四色任务分派机制图

  为保证图纸可用性同步满足现场需求,辽宁核电协同设计单位、施工单位、中国核电工程有限公司项目部编制年度图纸计划FU(供施工使用)清单,组建FU监测中心,确保按期FU率100%,满足现场施工需求。

  2.建立全周期风险防控机制,破解接口关闭难题

  辽宁核电基于风险管控系统理念,构建EPC全链路风险图谱,通过“全域扫描+定位病灶+分级处置”的方式,明确风险优先级和处置路径,实现风险“可识别、可量化、可干预”。

  全域扫描是风控体系的“感知神经”。对此,在历史维度上,通过建立经验反馈案例库,大量收录参考电站经验反馈,规避重复风险;在现实维度上,通过EPC全链路数据,动态识别出各领域风险信息;在未来维度上,通过定期结合失效模式与影响分析(FMEA)模拟推演,对项目建设各环节可能出现的失效模式进行分析,识别关键风险点。

  风险定位是风控体系的“诊断中枢”。对此,通过发生概率(P)、影响范围(R)、损失程度(N)三个维度进行量化评估,形成三级风险清单。

  分级处置是风控体系的“免疫执行”。对此,针对不同等级风险制定差异化处置方案,明确责任主体和执行流程,确保风险从识别到消除形成完整闭环。

  本机制有效识别和处置了设备接口重大风险,具体内容如下。

  全域扫描:通过参考电站经验、EPC平台数据分析和FMEA模拟推演,识别出如下风险:徐大堡1、2号机组项目EPC全链条涉及数十家主要承包商和数千项核心接口,接口管理工作量极大,又因为承包商能力参差不齐,导致风险隐蔽性强,易出现管控盲区。总承包方设计和设备(EP)领域协同壁垒高、接口冲突频发、决策链条冗长、资源投入低效化,存在管理割裂风险,易形成领域孤岛。CAP1000建造高度模块化,施工逻辑性强,土建和安装工作高度叠加,模块设计固化和按时供货对工程建设影响巨大,如防控失效,将出现全面工期和质量风险。风险定位:上述风险全部指向设备接口管理,再通过PRN(发生概率、影响范围、损失程度)的量化分析,确定设备接口关闭为重大风险。风险处置:为快速解决接口关闭问题,辽宁核电联合中核工程成立攻关组,成员涵盖各参建单位,由双方总经理签订专项计划,建立“日例会+专题会+提级管控”三级协同推进机制。

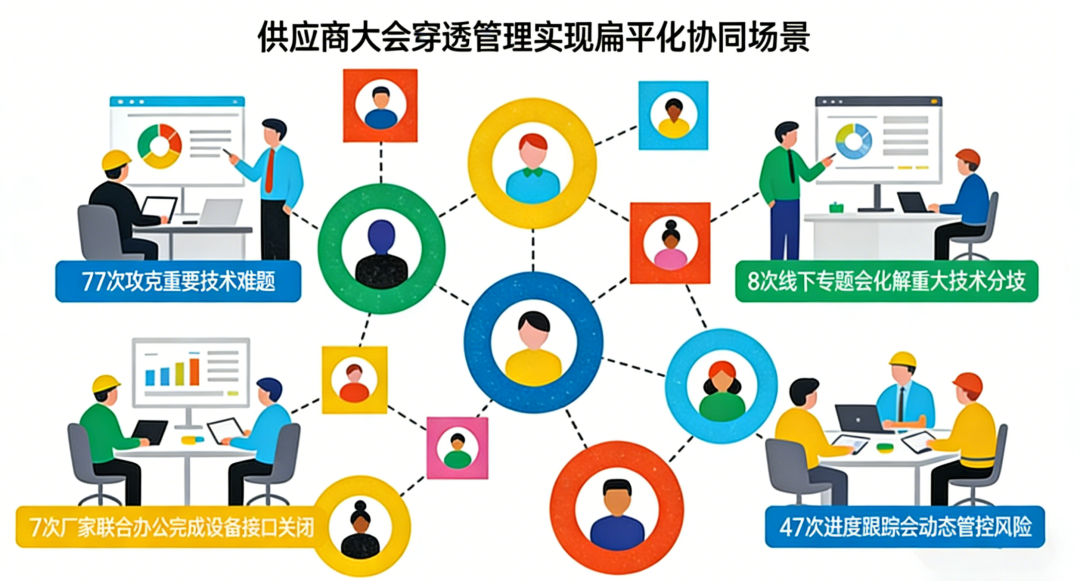

  攻关组共组织召开各类会议200余次:以供应商大会穿透管理,实现扁平化协同,开展技术交流77次,攻克重要技术难题;通过8次线下专题会,化解PV13、SG管道技术条件等重大技术分歧;组织厂家联合办公7次,完成燃料操作装置等重要设备接口的关闭;每日通报进展、召开进度跟踪会47次,动态跟踪管控风险,实时疏通堵点,实现专项计划IED(设备工程文件索引)关闭率94.64%,每周关闭数量提升47%;专项计划ICM(接口控制手册)关闭率98.98%,每周关闭数量提升54%。

设备接口协同攻关示意图

  3.构筑设计优化分类攻坚策略,实现高标准设计目标

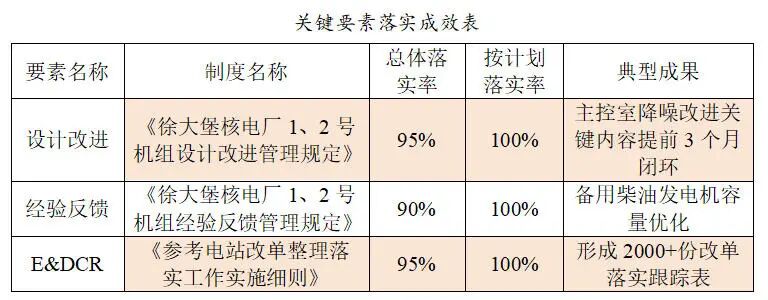

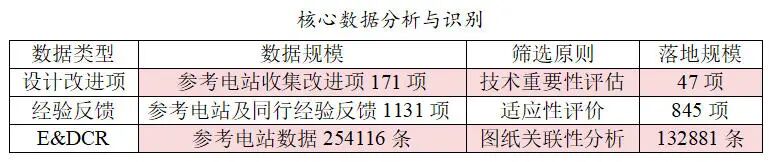

  辽宁核电系统性梳理参考电站及同类项目的设计改进、经验反馈、E&DCR三大关键设计输入要素,构建结构化数据库,破解数据碎片化、落实跟踪低效等难题,通过联合设计单位、参考电站以及各参建方,完成三类核心数据的分析与识别,形成数据收集→分析筛选→精准落实的全周期闭环。

  基于三类要素的风险特征与落实要求,通过编制程序,建立管控机制,实现资源精准投放与过程高效管控。

  4.改善设计变更管理措施,持续提升设计质量

  从项目重启前设计变更梳理,夯实基础;建立模块长制度及系列攻关措施,针对模块的土建接口、设备接口、力学接口以及上下游文件的一致性等方面进行全面核查;派遣有经验的设计人员赴模块制造厂,开展现场设计技术服务工作,解决现场技术问题;成立核岛三维检碰及一致性核查小组;协调中核工程郑州分公司总经理带领设计攻关团队20人赴现场攻关,组织各参建方召开RC(现浇混凝土墙)优化专题会、主蒸汽管道引入专题会等多项专题会32次,解决议题102项,形成并快速落实行动项36项。通过采取系列管控措施,徐大堡1、2号机组项目设计变更于2025年5月达峰,之后每月发布数量持续降低。

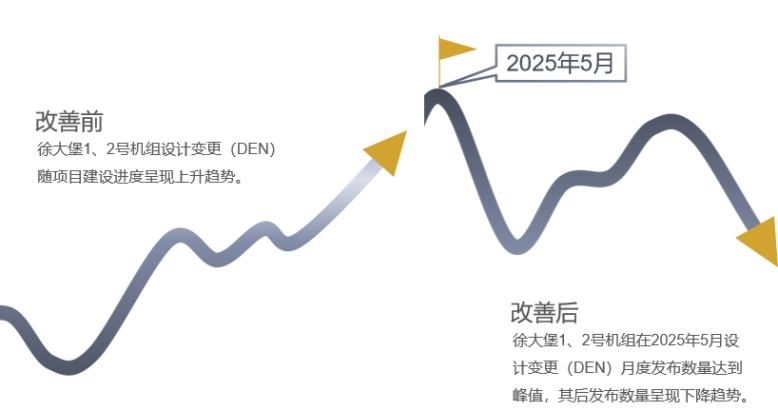

设计变更趋势改善图

  5.贯通设计工程协同路径,技术支持前置破题

  针对设计与工程协同过程中的设计响应滞后、技术与管理断层两大核心问题,辽宁核电基于一体化共同体建立了技术施工周会机制。由辽宁核电牵头,编制管理制度,规定议题提交时间、格式、提级原则、会场秩序等,各单位的总工程师每周联席;此外,实时公示问题状态,对于超期未解决问题及时升级督办。截至2026年2月5日,技术施工周例会已召开80次,共提交763项议题,按期关闭762项,累计按期关闭率约99.9%,议题当周平均关闭率达60%。同时,在技术施工融合机制下,依据先行项目和施工单位经验反馈,优化非能动安全冷却水辅助贮存箱结构,释放了水箱内部施工操作空间,简化了施工工艺,降低了后续内部涂层脱落风险,还协同解决了核岛厂房钢材代换、循环水管沟回填材料变更、蒸汽发生器临时支承优化等技术难题。

  总结与展望

  辽宁核电通过建立一体化六维度设计共同体,克服项目设计经验断层、人力资源不足、设计质量压力大等挑战,通过系统性顶层策划与创新实践,形成了四大核心管理经验。一是系统性思维破解“首堆设计困境”;二是“一体化”协同优化配置资源;三是全面实现“六维度”核心要素管控;四是“创新”管理范式,形成体系化整体解决方案。展望未来,辽宁核电将继续以管理和技术协同为导向,锚定整体目标,坚持创新驱动,强化系统观念,提升协同能力,加强与各参建方的协同联动,持续优化一体化六维度设计共同体管理体系,为核电工程高质量建设贡献智慧和力量。

  作者|杨冰王凯李必成

  作者单位|中核辽宁核电有限公司
