电气风电、金风科技预中标!中广核607.5MW风机采购中标候选公示
发布时间:2026-03-18

  风电头条获悉,3月18日,中广核山西方山80MW、榆社40MW、武乡50MW陆上风电项目;中广核新能源贵州龙里红岩、团结、乐阳247.5MW陆上风电项目;中广核新能源广西钦北石古岭200MW陆上风电项目风力发电机组采购中标候选人公示。

  本次共公示了7个风电项目的中标候选人结果,总规模为607.5MW。

  公示显示,电气风电(237.5MW)、金风科技(370MW)作为第一中标候选人预中标。

  会议信息抢先预告→

  2026沙戈荒清洁能源大基地(三北)

  高质量发展大会通知

  1、内蒙古论坛

  会议主题:绿动西部·赋能未来

  会议时间:2026年4月10日(星期五)

  会议地点:呼和浩特市

  2、青海论坛

  会议主题:源网荷储算一体东数西电促消纳

  会议时间:2026年5月22日(星期五)

  会议地点:西宁市

  大会聚焦西北地区清洁能源大基地建设,围绕政策、沙戈荒布局、特高压外送、东数西电、技术装备、运营管理、电力市场、生态协同、绿色金融及源网荷储算一体化等议题展开深度研讨,助力行业高质量发展!

  扫码免费报名

  根据招标公告,1、中广核贵州龙里县红岩93.75MW风电场风力发电机组风电机组设备供货,要求投标方提供全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风电机组及相关服务和质保期服务。机位数量:14台,投标机型台数不应超过机位数量。投标机型总容量上浮不应超过1台单机容量的50%(混排机组以较大容量机组为准)。单机容量5000kW及以上。

  2、中广核贵州龙里县团结81.25MW风电场风力发电机组风电机组设备供货,要求投标方提供全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风电机组及相关服务和质保期服务。机位数量:12台,投标机型台数不应超过机位数量。投标机型总容量上浮不应超过1台单机容量的50%(混排机组以较大容量机组为准)。单机容量5000kW及以上。

  3、中广核贵州龙里县乐阳62.5MW风电场风力发电机组风电机组设备供货,要求投标方提供全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风电机组及相关服务和质保期服务。机位数量:7台,投标机型台数不应超过机位数量。投标机型总容量上浮不应超过1台单机容量的50%(混排机组以较大容量机组为准)。单机容量5000kW及以上。

  以上三个项目计划交货日期为:全部风电机组设备预计在2026年6月完成交货最终交货期以招标人书面正式通知为准(招标人提前二个月通知投标人)。投标人应满足招标人初步拟定的交货期,并提供自己的交货进度具体方案。具体工期及进度要求以招标文件规定为准。

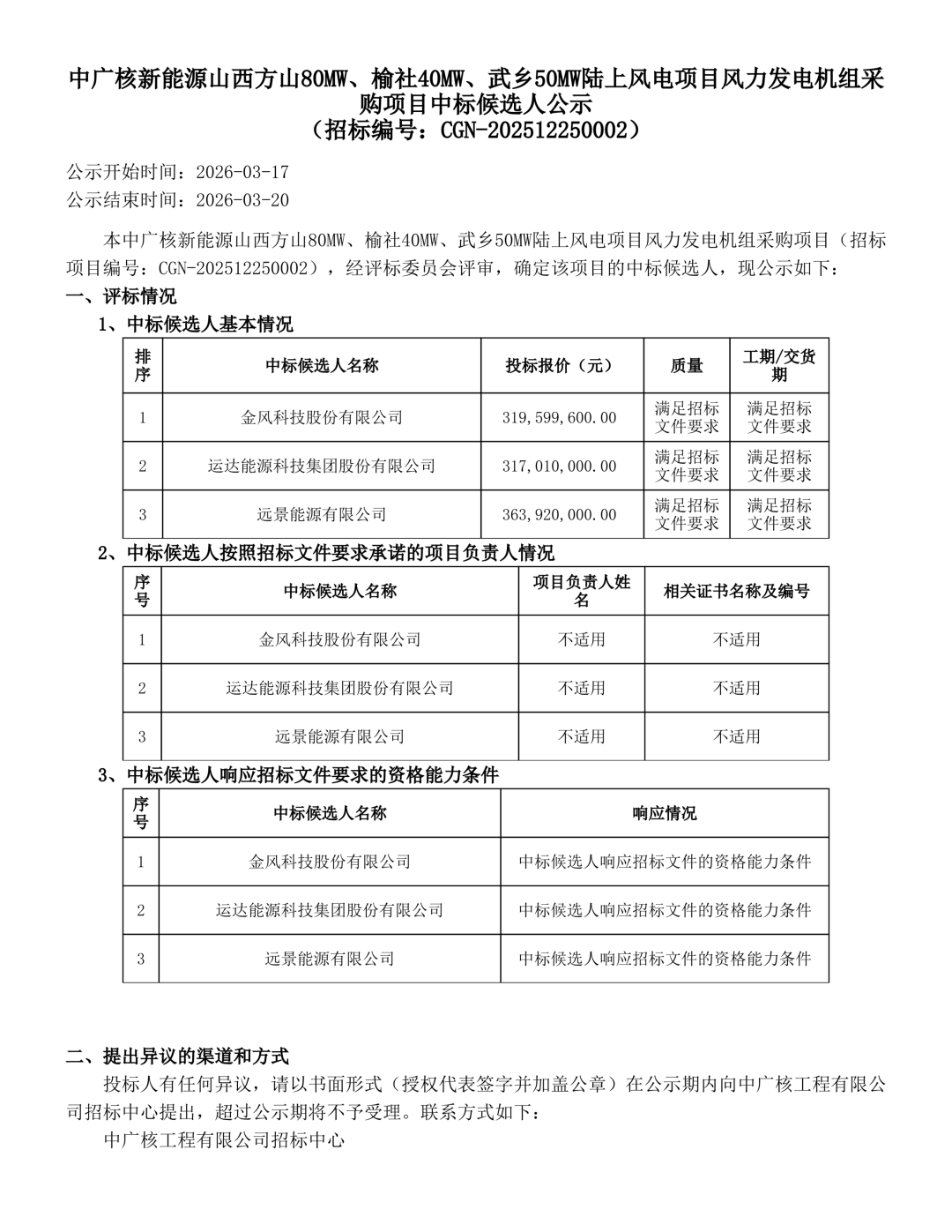

  4、中广核山西方山80MW风电场风力发电机组风电机组设备供货,要求投标方提供全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风电机组及相关服务和质保期服务。机位数量:13台,投标机型台数不应超过机位数量。投标机型总容量不得超出80MW。单机容量5000kW及以上。

  5、中广核山西榆社40MW风电场风力发电机组风电机组设备供货,要求投标方提供全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风电机组及相关服务和质保期服务。机位数量:8台,投标机型台数不应超过机位数量。投标机型总容量上浮不应超过1台单机容量的10%(混排机组以较大容量机组为准)。单机容量5000kW及以上。

  6、中广核山西武乡50MW乡村振兴驭风风电场风力发电机组风电机组设备供货,要求投标方提供全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风电机组及相关服务和质保期服务。机位数量:8台,投标机型台数不应超过机位数量。投标机型总容量上浮不应超过1台单机容量的10%(混排机组以较大容量机组为准)。单机容量5000kW及以上。

  以上三个项目交货时间如下:

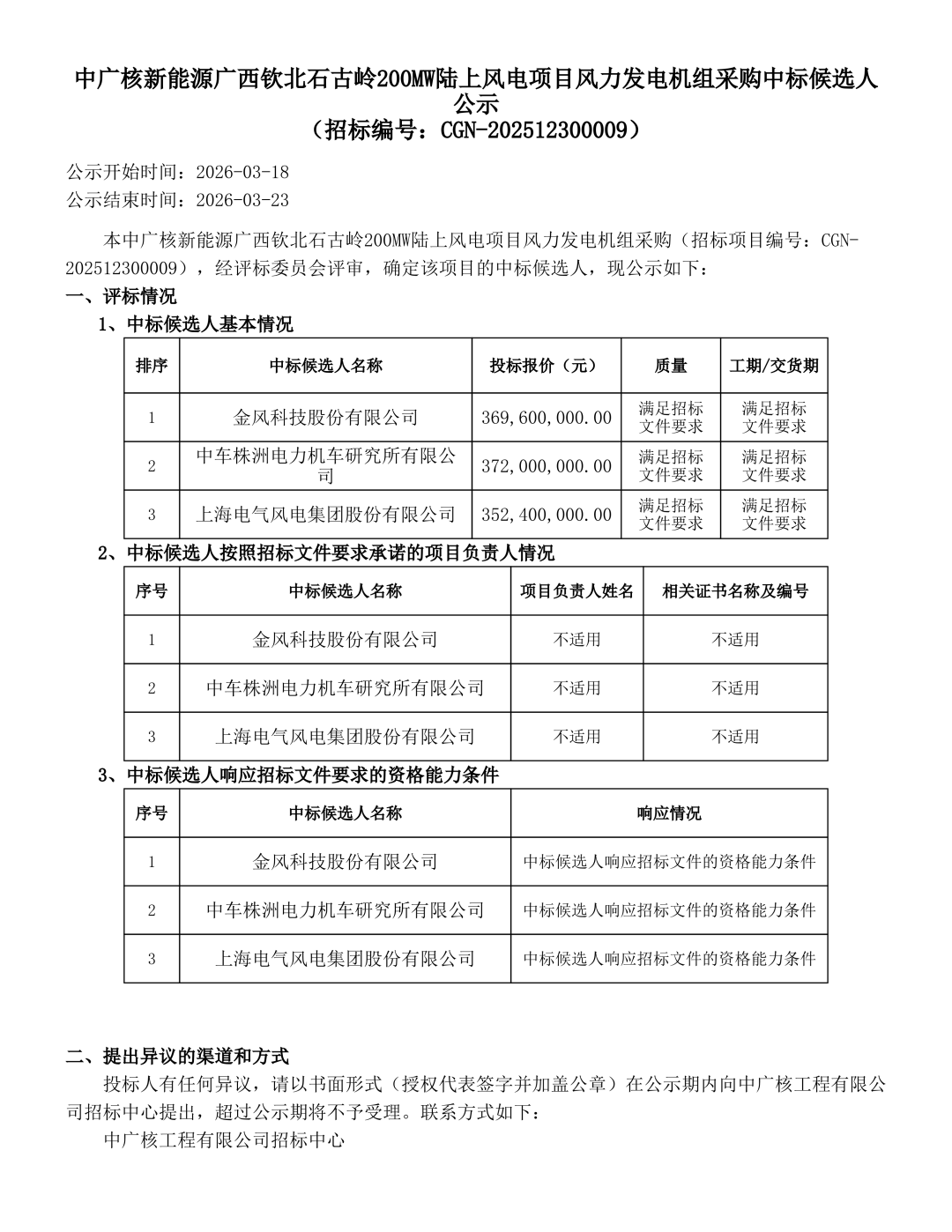

  7、中广核新能源广西钦北石古岭200MW陆上风电项目风力发电机组采购项目招标人为钦州广金新能源有限公司,风电机组设备预计在2026年6月完成交货,最终交货期以招标人书面正式通知为准(招标人提前二个月通知投标人)。

  全文如下:
