金风河北500MW海上风电项目,EPC招标!
发布时间:2026-01-19

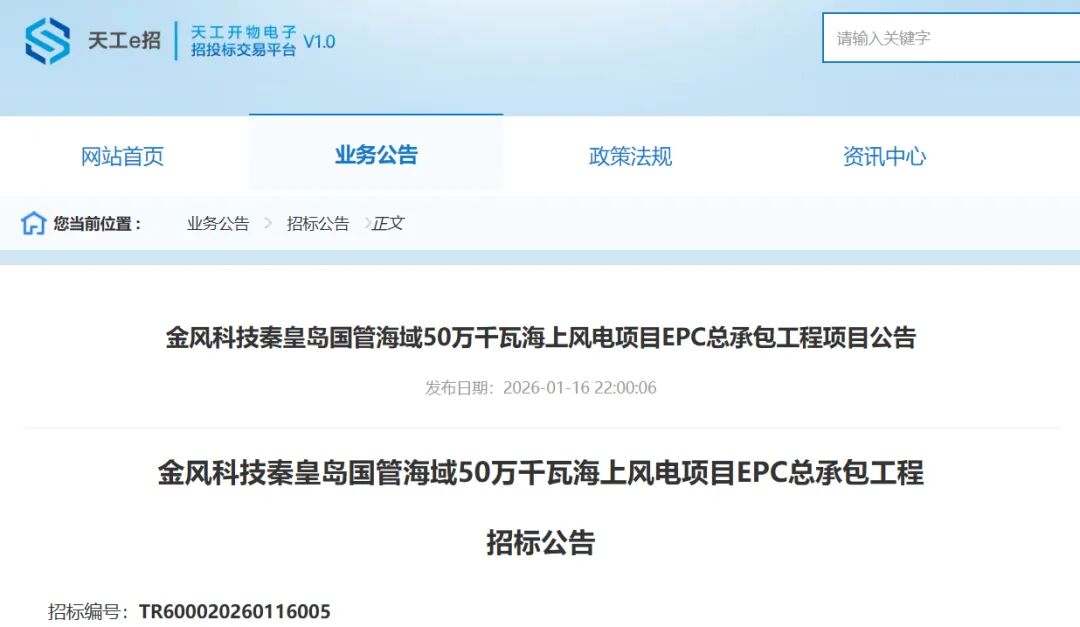

  1月16日,天工e招发布《金风科技秦皇岛国管海域50万千瓦海上风电项目EPC总承包工程招标公告》。

  公告显示,金风科技秦皇岛国管海域50万千瓦海上风电项目位于河北省秦皇岛市东南面海域,项目拟安装36台单机容量14MW风电机组,采用220kV海上升压站,风电场由8回66kV海底电缆汇流至海上升压站,经220/66kV变压器升压至220kV后通过2回220kV海底电缆(其中“J”型管、海床段的2回海缆截面选择为3×630mm2,选用钢丝铠装;登陆定向钻段的海缆截面变径为3×800mm2,选用铜丝铠装)敷设至昌黎县滦河口北侧海岸附近,接至海缆陆缆转换井。220kV送出海缆穿越河北昌黎黄金海岸国家级自然保护区和昌黎黄金海岸国家级自然保护区生态红线。自海缆陆缆转换井转220kV陆缆,出保护区后转架空线路接入陆上集控中心,最终以1回220kV线路接至秦海光变电站,送出线路长度约7.8km,导线截面暂按 LGJ-2×400mm2考虑。最终接入系统方案以接入系统报告批复意见为准。

  招标范围:本次招标的金风科技秦皇岛国管海域50万千瓦海上风电项目EPC总承包工程分三个标段。

  标段一:本标段包含220kV海上升压站、220kV送出海缆2回、220kV陆上集控中心及220kV陆上送出线路建设等。招标范围含但不限于:

  所有手续(包含但不限于所有专题报告、文件以及因项目实施各阶段设计方案调整及政府行政主管部门要求所造成的相关专题调整报告和文件等编制、评审及获取批文,费用包含在总价内)、全部勘察及勘测(含送出路由部分、外送线路部分)、设计、设备和材料采购、设备和材料催交、运输及储存、建筑安装工程施工、设备调试、性能质量检测、试运行、质保期维护、验收(包含但不限于政府、质检、电网等)、消缺、移交生产、档案管理以及项目执行全过程的安全保障投入落实(安全保障投入必须专款专用),并按本合同履行完所有义务等。投标人应对项目的工期、质量、安全、环保(含渔业资源补偿)、信息、协调及费用总负责。

  标段二:本标段包含17台GWH266-14MW海上风电机组基础施工、风机安装及对应4回66kV集成海缆采购及敷设等。招标范围含但不限于:

  所有手续(包含但不限于所有专题报告、文件以及因项目实施各阶段设计方案调整及政府行政主管部门要求所造成的相关专题调整报告和文件等编制、评审及获取批文,费用包含在总价内)、全部勘察及勘测(含集电线路部分)、设计、设备和材料采购(含风电机组和塔筒)、设备和材料催交、运输及储存、建筑安装工程施工准备及施工、检查、设备调试、性能质量检测、试运行、质保期维护、验收(包括但不限于政府、质检、电网等)、消缺、移交生产、机组通过竣工验收、档案管理以及项目执行全过程的安全保障投入落实(安全保障投入必须专款专用),并按本合同履行完所有义务等。投标人应对项目的工期、质量、安全、环保、信息、协调及费用总负责。

  标段三:本标段包含19台GWH266-14MW海上风电机组基础施工、风机安装及对应4回66kV集成海缆采购及敷设等。招标范围含但不限于:

  所有手续(包含但不限于所有专题报告、文件以及因项目实施各阶段设计方案调整及政府行政主管部门要求所造成的相关专题调整报告和文件等编制、评审及获取批文,费用包含在总价内)、全部勘察及勘测(含集电线路部分)、设计、设备和材料采购(含风电机组和塔筒)、设备和材料催交、运输及储存、建筑安装工程施工准备及施工、检查、设备调试、性能质量检测、试运行、质保期维护、验收(包括但不限于政府、质检、电网等)、消缺、移交生产、机组通过竣工验收、档案管理以及项目执行全过程的安全保障投入落实(安全保障投入必须专款专用),并按本合同履行完所有义务等。投标人应对项目的工期、质量、安全、环保、信息、协调及费用总负责。

  各标段投标人必须全力配合其他标段中与本标段相关联的工作,包括但不限于手续办理、设计及评审、概算、预算、设备采购、施工、调试、试验、试运行、验收、移交等,保障整个风电场顺利投产。

  各标段投标人应保证用于本项目的所有设备、材料均满足国家法律、法规、电网及招标人的技术标准及要求。

  招标文件中未列出但是为本标段工程所必需的相关设备、材料、试验检测、施工及协调等均属于本招标范围。对本标段招标范围内,若某些分项在招标文件中未专门提到,但它对于本项目的功能、安全、稳定运行、并网是必不可少的,则这些建筑、设备或服务,也应由投标人提供,其费用包括在总价中。

  具体详见招标技术规范书。

  工期要求:本项目从施工图设计至全容量并网总工期共18个月,首桩沉桩时间2026年8月30日,全容量并网目标时间2027年12月30日。具体实际开工日期以甲方正式书面通知为准。

  说明:投标人应根据项目整体工期要求,并结合自身内、外部资源配置情况,制定完善的工程建设计划,对于项目关键节点应予以明确并提供保证措施。具体实际开工日期以招标人正式书面通知为准。
