“十五五”开新局 | 20000人齐奋斗!中广核三澳核电项目刷新进度条
发布时间:2026-01-19

  山海为证,实干作答

  “十五五”开局的号角已吹响

  中广核核电项目建设现场热火朝天

  建设者铆足干劲、奋力攻坚

  以昂扬姿态为“十五五”开好局起好步

  1月18日

  央视新闻频道《新闻直播间》记者走进

  中广核浙江三澳核电项目建设现场

  报道项目建设进展

  目前1、2号机组

  分别进入不同的里程碑节点

  近2万人奋斗在建设一线

  确保设备安装和调试启动工作顺利推进

  中广核浙江三澳核电项目是长三角首个“华龙一号”核电项目,是全国首个民营资本参股的核电项目,也是浙江省贯彻国家“双碳”目标、推进长三角区域一体化高质量发展和落实国家发展核电重大战略部署的重要实施载体。

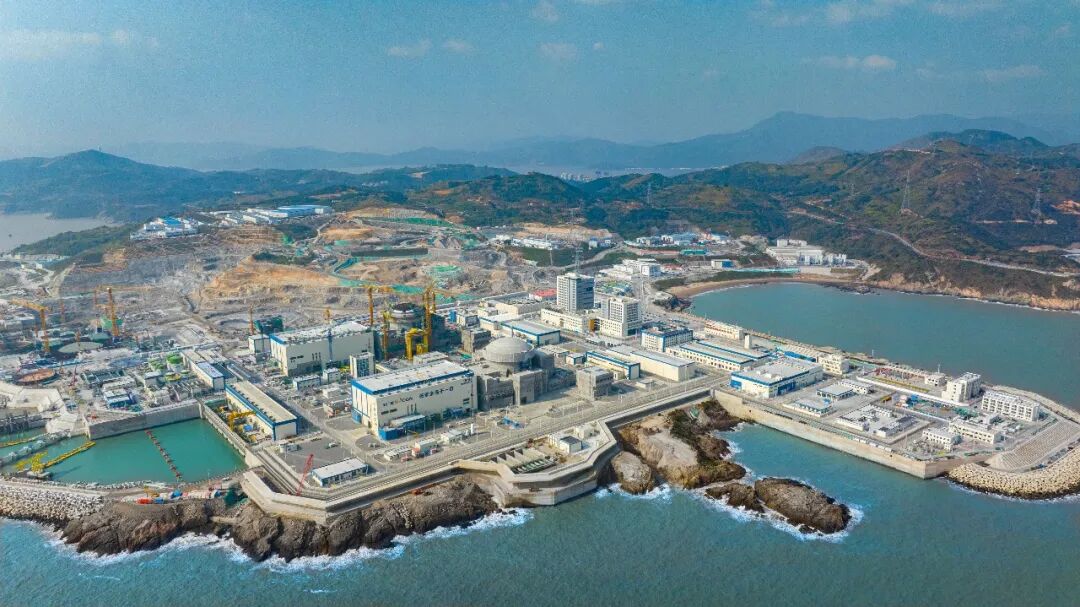

  ▲三澳核电项目

  三澳核电项目规划建设6台“华龙一号”三代核电机组,6台机组全部商运后,每年将为浙江乃至长三角提供清洁能源超540亿千瓦时,相当于整个温州全年的用电量的90%,每年可减少标煤消耗1600万吨,减少二氧化碳排放5100万吨,相当于造林12万公顷。

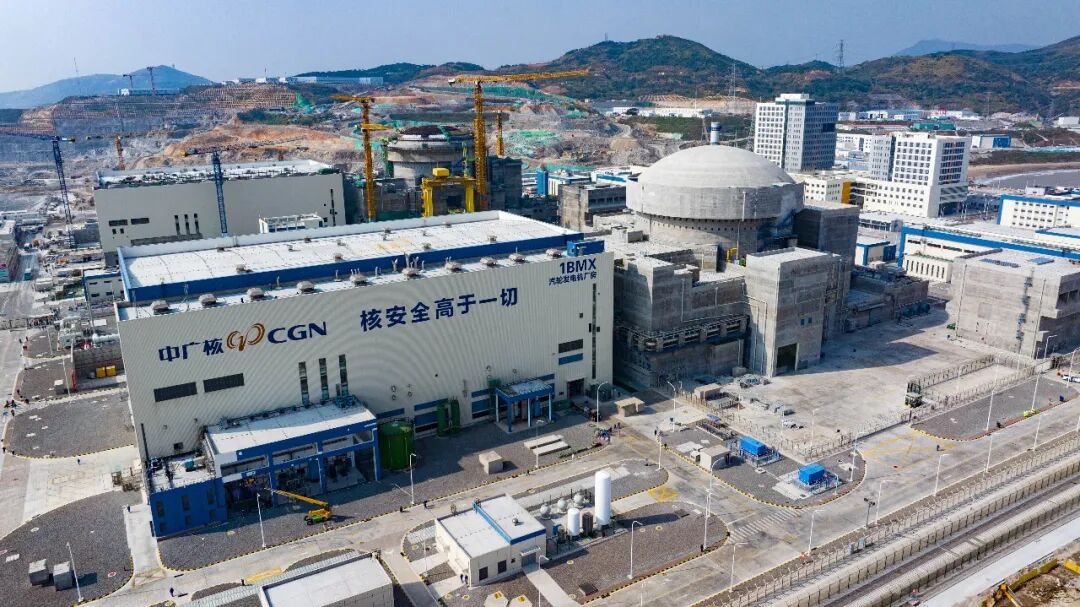

  ▲三澳核电项目1号机组

  三澳核电项目1号机组已于2025年12月24日完成首炉核燃料装载,目前正按计划有序开展机组临界前的最后准备工作。核电机组临界操作从开始操作到最终达到临界状态,要经过前期准备、机组反应性逐步调整等四个阶段,其间需完成数百项具体工作,项目团队正有条不紊开展相关工作。

  ▲三澳核电项目2号机组

  三澳核电项目2号机组于2025年10月5日完成冷态性能试验,当前处于热试准备阶段,正在开展系统调试试验、设备安装工作。目前现场共有建设者近2万人,其中3000多人都集中在2号机组常规岛开展主给水管道焊接工作,预计本月底完成该项工作。

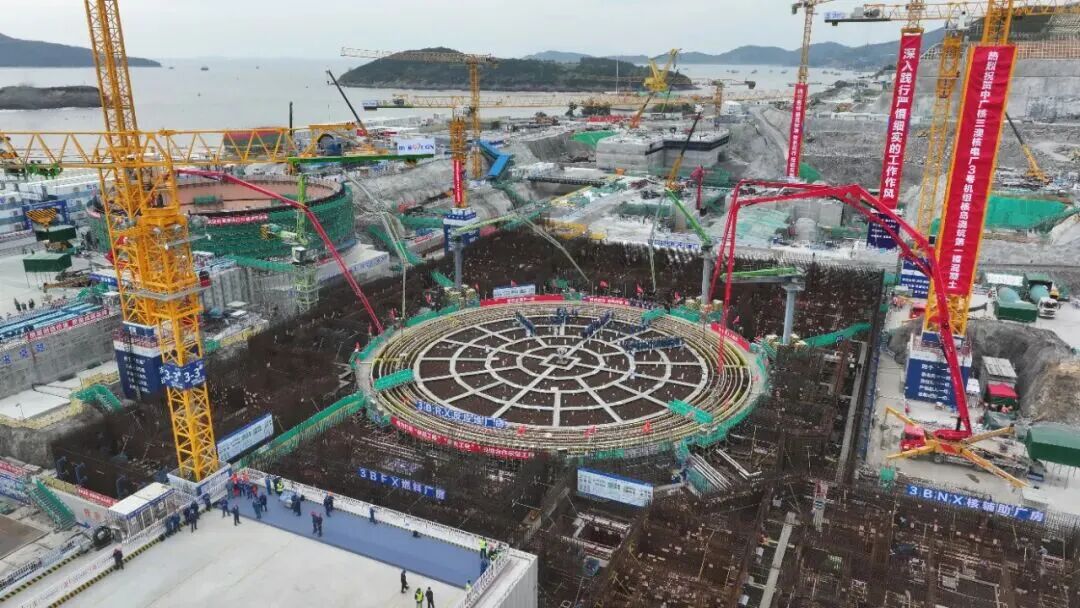

  ▲三澳核电项目3号机组

  此外,三澳核电项目3号机组核岛已于2025年11月19日完成第一罐混凝土浇筑(FCD),今年1月13日完成核岛周边厂房筏基混凝土浇筑,周边厂房、常规岛汽轮机厂房筏基及廊道正在施工中。
