100%!哈密这项新能源工程进入最后冲刺,下一步是→
发布时间:2026-04-10

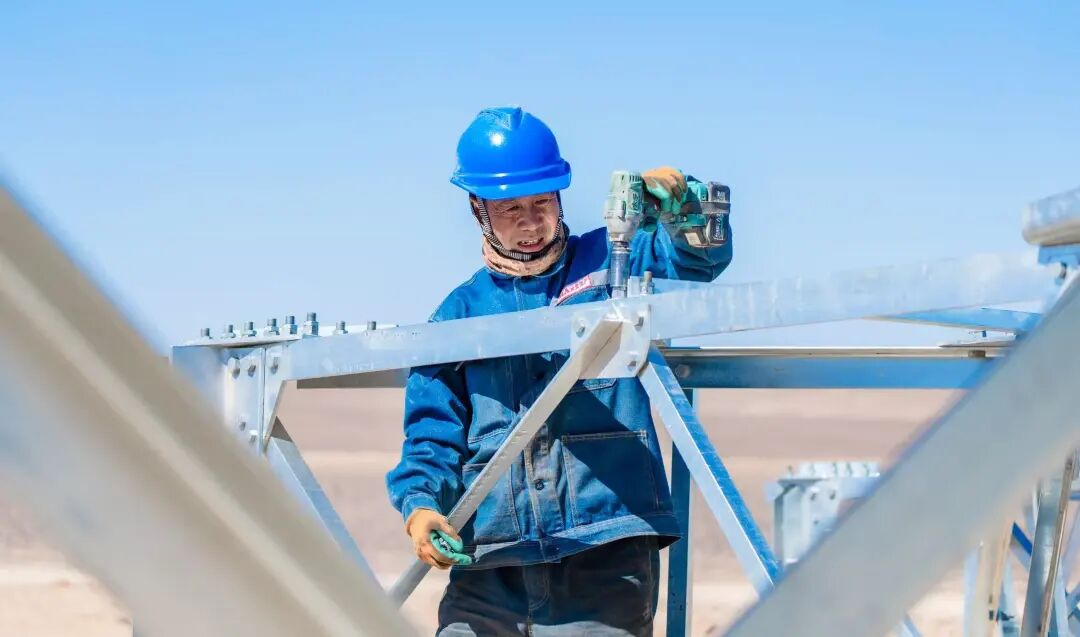

  “塔材对接要精准到位,螺栓必须逐一紧固,丝毫不能马虎……”4月9日,在哈密青石峡升压汇集站220千伏送出工程现场,工程负责人一边开展现场巡查,一边向施工人员叮嘱安全施工要点。现场施工人员分工明确、衔接紧密、操作规范,以高效协同的作战状态,扎实筑牢电网建设安全防线,全力推进工程高质量建设。

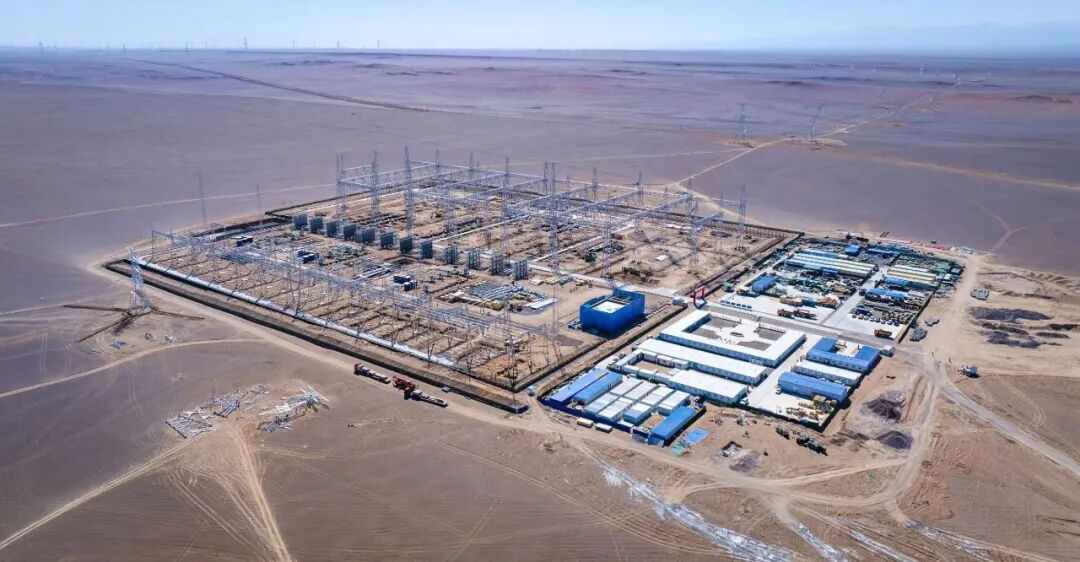

  线路建设现场。哈密市融媒体中心记者郭子毅摄

  金风科技哈密新能源项目为自治区2023年第二批市场化并网新能源清单项目,该项工程对加快哈密能源清洁低碳转型、推动风电产业提质增效、助力区域经济社会绿色可持续发展具有重要意义。

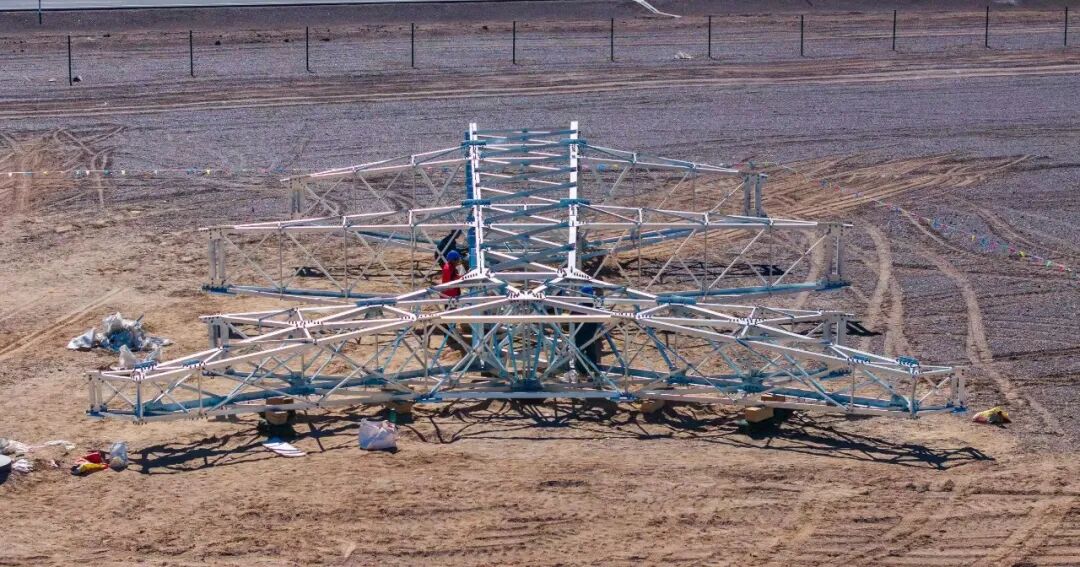

  组塔现场。哈密市融媒体中心记者郭子毅摄

  工程起于220千伏青石峡升压汇集站,止于750千伏玫瑰泉变电站,新建线路长度21.63公里。其中,新建单回路铁塔56基,新建双回路铁塔4基。项目获得核准启动建设以来,国网哈密供电公司高度重视、提前部署、统筹谋划,主动加强与地方政府及相关部门的沟通对接,构建起协同联动、高效顺畅的工作机制,在项目前期阶段有序完成了各类手续办理、施工物资储备与统筹调配等工作,为工程按期开工、连续施工创造了有利条件。

  工程建设过程中,国网哈密供电公司始终把安全生产摆在突出位置,聚焦安全管控、技术标准、工程质量等关键环节强化全过程管控,确保各道工序、各个环节均符合规范标准与质量要求。截至目前,该工程基础浇筑、地面组塔、接地敷设完成60基,完成总工程量的100%,后续还将开展铁塔吊装、导地线架设、附件安装等工作。

  项目建设现场。哈密市融媒体中心记者郭子毅摄

  下一步,国网哈密供电公司将持续提升电网新能源消纳与外送能力,有力支撑地区能源结构绿色低碳转型,以实实在在的电网建设成效服务区域经济社会高质量发展。
