637MW!国家能源集团2025年第5批风电机组集采招标
发布时间:2026-01-09

  风电头条获悉,1月9日,国家能源集团2025年第5批风力发电机组集中采购公开招标项目招标公告发布。

  根据公告显示,本次集采招标共3个标包、10个项目,规模合计637MW,单机容量5MW--8.XMW。

  根据招标公告,标包一有8个项目(497MW)集中采购。

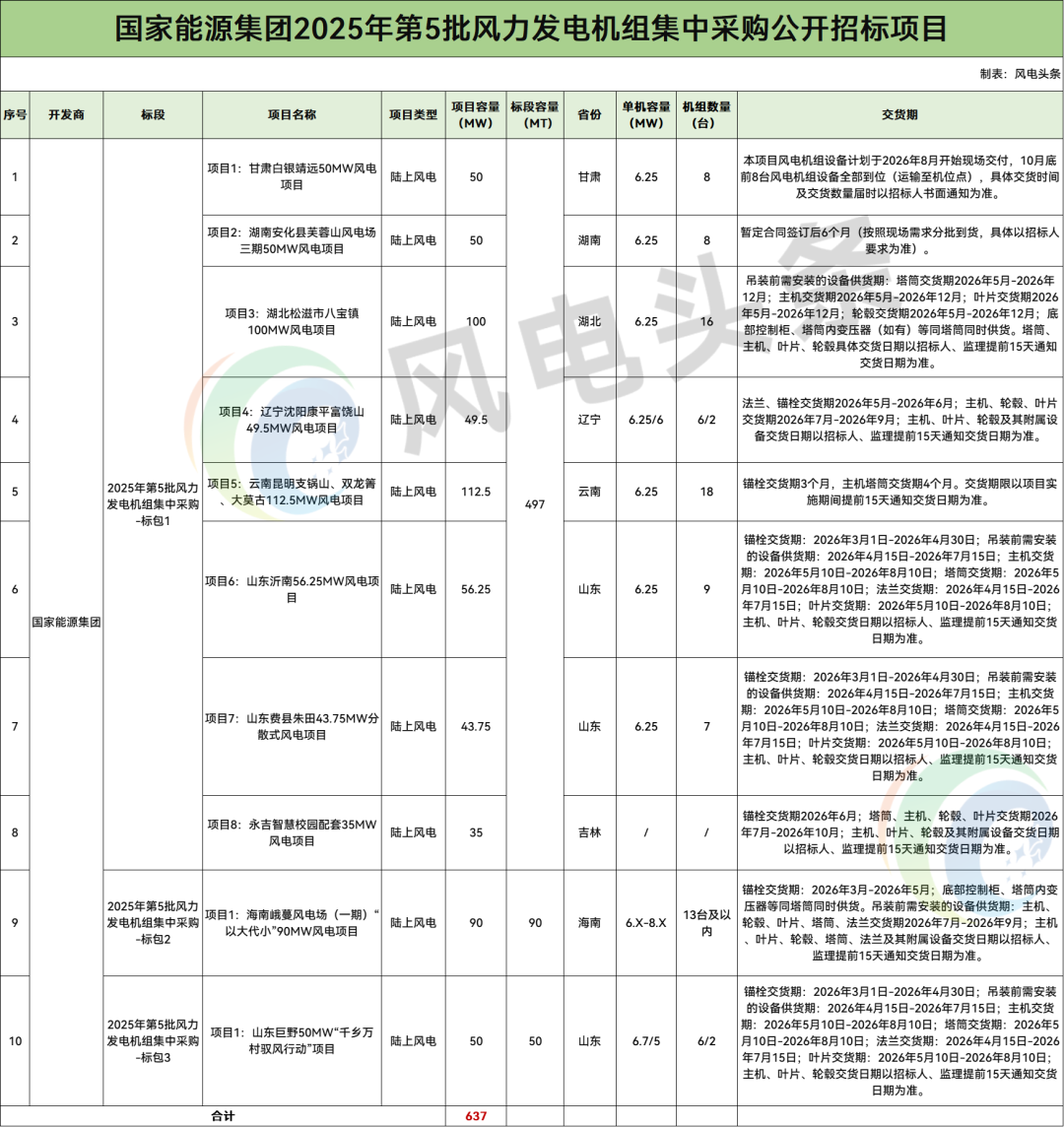

  项目1:甘肃白银靖远50MW风电项目

  该项目位于靖远县北部山区,场址区中心距离靖远县城中心约48km,拟建风电场场址交通条件较好。本工程规划装机容量50MW,建设期12个月,风电场本期工程拟推荐方案为安装8台单机容量为6.25MW风电机组。

  本项目风电机组设备计划于2026年8月开始现场交付,10月底前8台风电机组设备全部到位(运输至机位点),具体交货时间及交货数量届时以招标人书面通知为准。

  项目2:湖南安化县芙蓉山风电场三期50MW风电项目

  本风电场位于湖南省益阳市安化县境内雪峰山脉北端梅城镇附近,与安化县城区公路距离约62km。设计安装8台6.25MW的风力发电机组,总装机规模为50MW。

  交付时间暂定为合同签订后6个月(按照现场需求分批到货,具体以招标人要求为准)。

  项目3:湖北松滋市八宝镇100MW风电项目

  国能长源松滋市八宝镇100MW风电场场址位于湖北省荆州市松滋市,拟安装单机容量6.25MW风电机组,建设容量为100MW(不允许混排),机位数为16个;叶轮直径不小于220米,钢塔筒每段不超过25米,轮毂高度不小于160米,塔筒结构型式为混凝土-钢混合塔筒。

  吊装前需安装的设备供货期为:塔筒交货期2026年5月-2026年12月;主机交货期2026年5月-2026年12月;叶片交货期2026年5月-2026年12月;轮毂交货期2026年5月-2026年12月;底部控制柜、塔筒内变压器(如有)等同塔筒同时供货。塔筒、主机、叶片、轮毂具体交货日期以招标人、监理提前15天通知交货日期为准。

  项目4:辽宁沈阳康平富饶山49.5MW风电项目

  该项目位于辽宁省沈阳市康平县县城西南,大辛屯和方家屯之间的区域。本工程在项目原场址范围内进行建设,拟拆除66台单机容量750kW风电机组,替换安装6台单机容量6.25MW,叶轮直径220m和2台单机容量6.0MW,叶轮直径200m共计8台风电机组,预选轮毂高度为140m,装机容量为49.5MW;场内以2回35kV架空集电线路接入原升压站,以一回66kV线路送出,66kV侧采用线变组接线站内66kV主变容量为63000kVA,满足装机要求,主变利旧;站内一次、二次设备依据电网公司并网技术要求进行更换改造。

  项目交付期为:法兰、锚栓交货期2026年5月-2026年6月;主机、轮毂、叶片交货期2026年7月-2026年9月;主机、叶片、轮毂及其附属设备交货日期以招标人、监理提前15天通知交货日期为准。

  项目5:云南昆明支锅山、双龙箐、大莫古112.5MW风电项目

  支锅山、双龙箐、大莫古风电场扩建项目工程位于云南省昆明市石林县东北部区域,项目拟安装18台单机容量6.25MW的风电机组,叶轮直径为220m,总装机容量为112.5MW(总容量不允许负偏差,叶轮直径不小于220米,轮毂高度不低于120米),本项目只接受一种单机容量的机型投标方案,不接受混搭机型方案。

  项目交付期为:锚栓交货期3个月,主机塔筒交货期4个月。交货期限以项目实施期间提前15天通知交货日期为准。

  项目6:山东沂南56.25MW风电项目

  沂南驭风行动风电项目地处山东省临沂市沂南县湖头镇和蒲汪镇。沂南区位于山东省中南部,东经118°07′-118°43′,北纬35°19′-35°46′之间,东邻莒县与河东区,南接兰陵县,西连蒙阴县,北靠沂水县,行政区域总面积1718平方公里。区人民政府驻地距临沂市中心城区约30千米,距省会济南约200千米,青岛约300千米。装机容量为56.25MW,拟安装9台单机容量6.25MW风电机组,轮毂高度不低于140米,叶轮直径不小于220米。

  交付期为:锚栓交货期:2026年3月1日-2026年4月30日;吊装前需安装的设备供货期:2026年4月15日-2026年7月15日;主机交货期:2026年5月10日-2026年8月10日;塔筒交货期:2026年5月10日-2026年8月10日;法兰交货期:2026年4月15日-2026年7月15日;叶片交货期:2026年5月10日-2026年8月10日;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。

  项目7:山东费县朱田43.75MW分散式风电项目

  本项目位于山东省临沂市费县朱田镇一带,场区中心距离费县约8km,位于东经117.43°-117.48°,北纬35.16°-35.12°之间,海拔高度在300m-600m之间。装机容量为43.75MW,拟安装7台单机容量6.25MW,轮毂高度为140m的风电机组。本项目接入龙源费县梁邱110kV升压站。S29滨台高速、G2京沪高速、国道G327、省道S231、省道S241、田石公路、地庞路从场区两侧穿过,场区内分布多条县乡村道,内外交通较为便利。

  项目交付期为:锚栓交货期:2026年3月1日-2026年4月30日;吊装前需安装的设备供货期:2026年4月15日-2026年7月15日;主机交货期:2026年5月10日-2026年8月10日;塔筒交货期:2026年5月10日-2026年8月10日;法兰交货期:2026年4月15日-2026年7月15日;叶片交货期:2026年5月10日-2026年8月10日;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。

  项目8:永吉智慧校园配套35MW风电项目

  本风电项目位于吉林省永吉县西部一拉溪镇辖区内,风电场中心坐标为北纬47.7717°、东经126.0837°。风电场中心距永吉县直线距离约36km,距长春市直线距离约63km。拟选风电场场址地貌为平原地区,地类以农用地为主,地势较为平坦。新建一座66kV升压站,安装1台主变压器容量为40MVA,升压站以1回66kV架空线路与附近66kV线路T接。最终方案以接入系统审查意见为准。

  项目交付期为:锚栓交货期2026年6月;塔筒、主机、轮毂、叶片交货期2026年7月-2026年10月;主机、叶片、轮毂及其附属设备交货日期以招标人、监理提前15天通知交货日期为准。

  标包二含一个项目(90MW)集中采购。

  项目1:海南峨蔓风电场(一期)“以大代小”90MW风电项目

  海南龙源新能源有限公司峨蔓风电场(一期)“以大代小”改造升级项目,场址坐落于儋州市峨蔓镇白沙穴沿海岸线往东至高根村一带,本项目限定机组数量为13台及以内(尽量采用13台方案进行投标),单机容量6.X-8.X,建设容量为90MW-100MW。(总容量不允许低于90MW,90MW-100MW范围内,评标价格以实际容量计算,超出100MW部分限功率运行,评标价格以100MW容量计算);本项目机位原征地范围为20m*20m,要求改造项目风机基础不能超出原征地范围。塔筒每段不超过30米、轮毂高度不低于105米。

  项目交付期为:锚栓交货期2026年3月-2026年5月;底部控制柜、塔筒内变压器等同塔筒同时供货。吊装前需安装的设备供货期:主机、轮毂、叶片、塔筒、法兰交货期2026年7月-2026年9月;主机、叶片、轮毂、塔筒、法兰及其附属设备交货日期以招标人、监理提前15天通知交货日期为准。

  标包三含一个风力发电机组(50MW)集中采购项目。

  项目1:山东巨野50MW“千乡万村驭风行动”项目

  龙源山东巨野50MW“千乡万村驭风行动”项目位于山东省菏泽市巨野县田庄镇、麒麟镇、大义镇、章缝镇境内。装机容量为50MW,拟建设安装6台单机容量6.7MW(叶轮直径220米,轮毂高度140米,其中2台降容至6.6MW运行)、2台5MW风电机组(叶轮直径200米及以上,其中一台轮毂高度140米,一台轮毂高度130米)。本项目新建2座35kV开关站。

  项目交付时间为:锚栓交货期2026年3月1日-2026年4月30日;吊装前需安装的设备供货期:2026年4月15日-2026年7月15日;主机交货期:2026年5月10日-2026年8月10日;塔筒交货期:2026年5月10日-2026年8月10日;法兰交货期:2026年4月15日-2026年7月15日;叶片交货期:2026年5月10日-2026年8月10日;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。

  公告如下:

  来源:国能e招
